1.T梁施工确保脱模后外观良好。除了使用的材料和影响混凝土外观质量的混凝土浇筑工艺外,模板质量是一个至关重要的因素。模板设计选材不合理,生产缺陷质量控制会严重影响混凝土的外观质量。为建设具有代表性的标准化梁场,本工程预制场采用钢板厚度为5mm+1mm的不锈钢模板代替普通模板,可避免雨季模板生锈延误施工进度,影响混凝土外观。

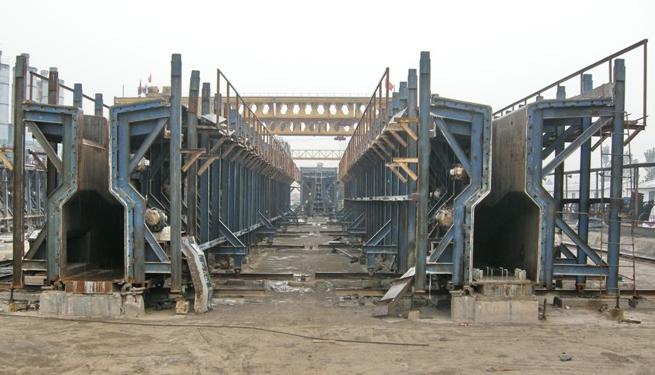

2.工艺流程顺序工艺流程顺序:腹板钢筋生产绑扎→波纹管定位安装→穿波纹管套管→端模板安装→整体模板安装→面板钢筋绑扎→负弯矩波纹管安装→混凝土整体浇筑→拆除模板→凿毛养生→钢绞线下料穿束→混凝土强度达到设计85%后张拉→灌浆→密封→吊装存梁。
3.为了节约成本,考虑在5mm普通钢模板上粘贴一层1mm厚的不锈钢板作为模板,对模板厂家要求较高,可能严重影响梁的外观和质量。为解决这一问题,项目部将在购买模板制造商时严格评估模板制造商,加强质量控制,采用进场验收合格制控制模板进场。
镜面不锈钢模板。
不锈钢不易生锈,但由于使用条件或环境不同,也会受到污染和生锈。模板委托钢结构模板厂加工制造,模板成型后经过三次抛光处理,确保模板表面光滑。清洗新投入使用的不锈钢模板后,必须进行适应性预处理。涂在模板表面的脱膜剂渗透到模板的毛孔中,形成质密保护膜,保证产品效果,使后续施工顺利进行。模板到施工现场进行预处理后,模板试验,检查模板指标是否符合标准。
4.模板组装(1)混凝土浇筑梁整体浇筑成型一次。模板安装到位后,模板内的污垢被吹洗,底部没有集水。自检合格后,监理工程师将对混凝土进行复查。混凝土在搅拌站统一搅拌,所有原材料必须经监理工程师检验合格后方可使用。严格按照监理工程师批准的配合比进行搅拌,模具入口坍落度控制在16-18cm。混凝土浇筑时,采用附着振动器和插入振动器振动,分层振动。分层厚度控制在30cm左右,用插入式振动棒振捣,棒头距模板间距不大于10cm,棒间距30cm,插入下混凝土5cm,使上下紧密接合。严禁振动钢筋。振动棒应垂直快速插入,慢慢拔出,准确掌握振动时间,既不弱振也不漏振。
(2)施工注意事项:拆模后必须立即清洗不锈钢模板。清洁少量混凝土模板时,应使用布、尼龙海绵、刷钩、刷子等清洁用具。必须沿着不锈钢抛光条纹进行清。如果是圆形清洗,混凝土不容易清除,会损坏表面,影响模板的美观。不得使用砂轮片、刮刀或砂轮片等钢制清洁工具清洁模板表面。清洗后应尽快刷脱模剂,一般采用抗溶剂短毛滚筒滚刷,摊料时应采用w形后垂直。水平摊位可以向同一方向收集。模板上的脱模剂应厚度均匀、光滑,使混凝土获得最佳的外观质量。安装模板后,钢筋绑扎焊接时,不得在模板上拖动钢筋等具有一定硬度的产品,以免损坏不锈钢面板,影响混凝土外观。其次,在面板上烧焊钢筋时,必须在烧焊处冲水,防止焊渣使模板表面变色生锈。
